一篇文章搞懂大型红土铬矿选矿厂工艺设计

作者:admin 发布时间:2026-06-07
上一篇 已经是最后一篇了
  • 大型红土铬矿选矿厂通常指日处理1000吨原矿以上、年处理30万吨以上的项目,工艺设计的核心是解决“泥多、细粒、难脱水”三大难题

  • 主流工艺路线为“两段洗矿+两段筛分+脱泥+螺旋溜槽粗选+摇床精选+压滤脱水”,大型选厂还需考虑跳汰机回收粗粒和磁选提升精矿品位

  • 工艺设计成败的关键在于设备匹配、矿浆自流坡度计算、尾矿干堆方案和自动化控制系统,缺一样都可能让投产后的运营举步维艰

大型选厂的设计逻辑跟小型线完全不同

小型红土铬矿选矿设备组合讲究灵活、便宜、能搬。到了大型红土铬矿选矿厂工艺设计这里,追求的是稳定、高效、低吨矿成本。一条日处理1000吨甚至2000吨的线,每天转起来就是几十万的成本,停工一天损失几万到十几万。所以大型厂的设计不能靠“差不多”,每台设备的处理能力、每段管道的坡度、每个水池的容积都得算清楚。

大型红土铬矿选矿厂工艺设计的难点在于矿石的特殊性。红土铬矿含泥量高(通常25%-40%),铬铁矿嵌布粒度细(多在0.1-2mm),且矿石中常伴生褐铁矿、高岭土等。工艺设计必须围绕“先洗后选、粗细分选、泥砂分选”的原则展开。不洗不行,不细分也不行。

在国内云南、四川以及印尼、菲律宾、津巴布韦等地,已经建成多个日处理1000吨以上的大型选厂,工艺路线已经相当成熟。这些项目的经验表明,大型红土铬矿选矿厂工艺设计的成熟度直接决定了选厂的投资回报率。

金句:大型红土铬矿选矿厂工艺设计不是画几张流程图的事,而是把矿石性质、设备能力、场地条件、运营成本四件事拧在一起算总账。



设计之前,三样东西必须拿到手

在做大型红土铬矿选矿厂工艺设计之前,有三样东西必须拿到手。缺一样,设计就是空中楼阁。

第一,矿石可选性试验报告。 取有代表性的红土铬矿大样(至少200-300公斤),做全元素分析、物相分析、筛析、洗矿试验、重选试验、磨矿解离试验。要搞清楚:原矿Cr₂O₃品位、含泥率(-0.074mm含量)、铬铁矿的嵌布粒度和解离度、伴生矿物种类、最佳入选粒度。这些数据直接决定工艺流程和设备选型。有些项目为了省试验费,拿几公斤样随便筛一下就开始设计,结果投产了才发现洗矿不干净或者重选粒度不对,损失巨大。

第二,矿山开采条件和原矿供应能力。 日处理1000吨的选厂,原矿日供应能力至少要1100-1200吨才能保证满负荷。需要弄清楚矿山可采储量、年开采能力、采矿方式(露天还是地下)、原矿最大块度、含水率波动范围。设计选厂时,受料斗、给料机都要考虑峰值负荷。

第三,场地、水电、环保等外部条件。 厂址地形图、工程地质勘察报告、水源地水质水量报告、供电方案、尾矿消纳方案。地形坡度好的话可以大量利用自流输送,节省泵和电耗。水源远的话要算管道投资和运行成本。尾矿如果采用干堆,需要采空区或干堆场容积。

标准工艺流程:九步走

经过多年实践,大型红土铬矿选矿厂工艺设计已经形成了一条比较固定的主流工艺路线。下面把这个流程完整走一遍。

第一步:原矿受料与给料。 原矿由自卸车倒入重型板式给料机。板式给料机比振动给料机更适合红土矿,因为不怕黏、不堵料。给料机宽度1.2-1.5米,长度6-8米,变频调速。受料斗容积按1.5-2小时处理量设计,约150-200立方米。斗内侧壁加耐磨衬板,角度不小于60度,防止矿石起拱。

第二步:粗碎(选配)。 如果原矿中+100mm的大块废石较多(超过20%),可设置一台颚式破碎机,将大块破碎到50mm以下。但很多红土铬矿经洗矿机滚筒后大块就被筛出去了,所以粗碎不是必须的。设计时要根据原矿粒度分布决定。

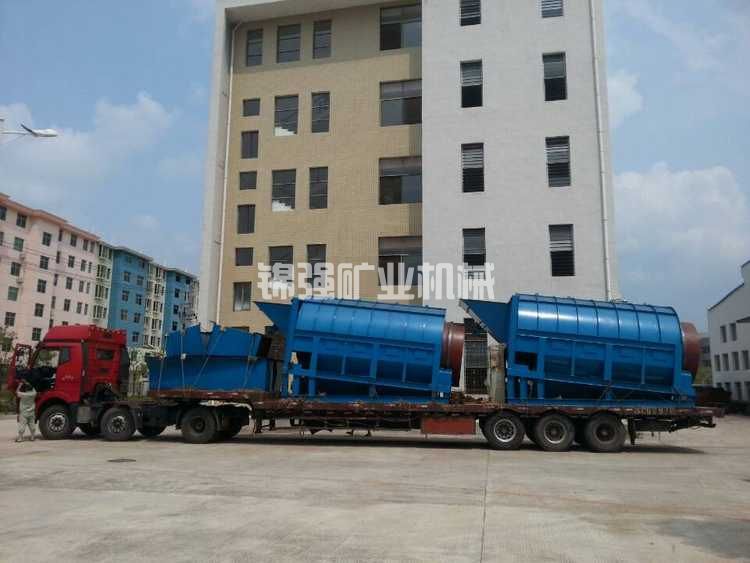

第三步:两段洗矿。 这是大型红土铬矿选矿厂工艺设计中最重要的一环。第一段用大型圆筒洗矿机,直径2.4-3.0米,长度9-12米,筒体转速8-12转/分钟。筒内设多组高压喷淋管,水压0.6-0.8MPa。洗矿机尾部带一段圆筒筛,孔径12-15mm。筛上大块废石排出,筛下矿浆进入第二段洗矿。

第二段用槽式洗矿机(又称螺旋洗矿机)。双螺旋结构,直径800-1200mm,长度7-9米。槽式洗矿机的剪切力比圆筒大得多,能把残留在颗粒表面的黏土彻底剥离。两段洗矿联合作用,洗净率可达92%-96%。如果原矿含泥量低于25%,可以只用一段圆筒洗矿机。

第四步:筛分分级。 洗矿后的矿浆进入双层直线振动筛。筛面宽度2.4-3.0米,长度6-7.5米。上层筛孔10-15mm,下层筛孔2-3mm。分成三个粒级:+10mm废石,2-10mm中粒,-2mm细粒。中粒进入螺旋溜槽粗选,细粒进入高频细筛进一步分级。

第五步:细粒分级与脱泥。 -2mm细粒矿浆进入高频细筛,筛孔0.3-0.5mm。筛上0.3-2mm进入螺旋溜槽,筛下-0.3mm进入水力旋流器组脱泥。旋流器直径250-300mm,6-12台并联,脱除-0.074mm细泥。脱泥效率要求85%以上。底流(0.074-0.3mm)进入螺旋溜槽,溢流(细泥)进入尾矿系统。

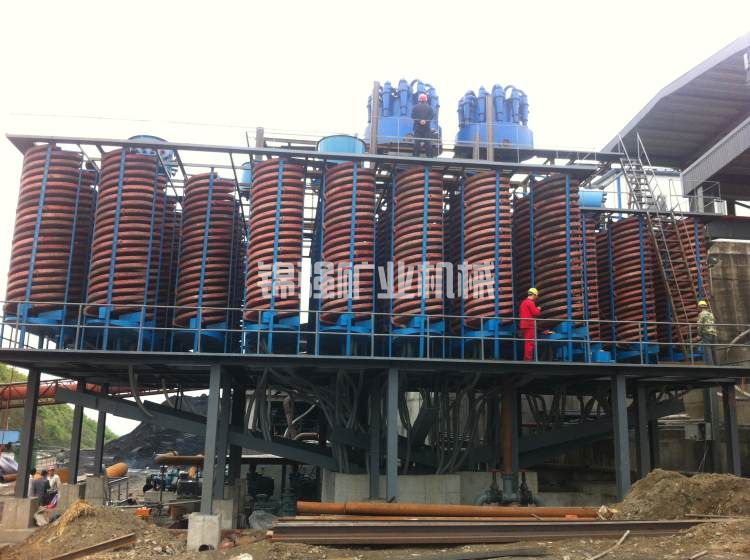

第六步:螺旋溜槽粗选。 这是大型红土铬矿选矿厂工艺设计中的核心粗选设备。选用直径1500mm的螺旋溜槽,5-6圈,聚氨酯槽面。根据处理量配置40-60台并联。给矿浓度控制在28%-32%,给矿量每台4-6吨/时。螺旋溜槽产出的精矿(重矿物侧)品位25%-35%,产率15%-20%;尾矿(轻矿物侧)品位3%-5%,进入尾矿系统。

第七步:摇床精选。 螺旋溜槽粗精矿进入摇床精选段。选用6-S摇床,床面面积4.08平方米,配置15-25台。摇床将粗精矿分成三个产品:精矿(Cr₂O₃ 45%-50%)、中矿(返回螺旋溜槽)、尾矿(排走)。摇床的参数需要根据给矿情况定期调整,大型选厂建议配在线品位检测仪辅助操作。

第八步:脱水与尾矿干排。 精矿浆进入浓缩机(直径12-18米),底流浓度45%-55%后进入隔膜压滤机,过滤面积200-400平方米。滤饼含水率14%-16%,经皮带机送到精矿堆场。尾矿量大,需配置大型浓缩机和厢式压滤机(过滤面积500-1000平方米),滤饼含水率22%-25%,用皮带机或卡车送到采空区干堆。

第九步:辅助系统。 包括回水系统(尾矿库或干堆场渗滤水回收)、药剂系统(有时需加絮凝剂加速浓缩)、自动化控制系统(PLC控制全厂设备联锁、参数调节、报警)。

关键设计参数推荐

下面这组参数来自多个在产大型项目的统计,可作为初步设计的参考基准。实际施工图设计时需根据矿样试验结果精确确定。

工段参数推荐值
洗矿圆筒洗矿机填充率15%-20%
洗矿洗矿时间8-12分钟
洗矿喷淋水压0.6-0.8MPa
洗矿洗矿水量3-4吨/吨矿
筛分直线振动筛振幅5-8mm
筛分直线振动筛频率800-1000次/分
筛分筛面倾角15-20度
脱泥旋流器给料压力0.1-0.2MPa
脱泥分离粒度0.074mm
粗选螺旋溜槽给矿浓度28%-32%
粗选螺旋溜槽横向倾角3-5度
精选摇床冲程10-20mm
精选摇床冲次250-300次/分
脱水浓缩机单位面积处理量0.5-1.0吨/㎡/天
脱水压滤机进料压力0.6-0.8MPa

金句:参数选对了,设备是宝;参数选错了,再贵的设备也是废铁。



设备选型与总图布置的讲究

大型选厂的设备选型遵循“大能力、低转速、耐磨耗”的原则。不追求最高效率,追求最稳定可靠。日处理1000吨的核心设备参考配置如下:

  • 板式给料机:B1200×8000mm,1台,处理能力100-150t/h

  • 圆筒洗矿机:Φ2600×10000mm或Φ2800×11000mm,1-2台

  • 槽式洗矿机:Φ1000×8000mm,1-2台

  • 双层直线振动筛:2YK2460或2YK3072,2台

  • 高频细筛:GPS-8或GPS-10,2-4台

  • 水力旋流器组:Φ300×8-12,1-2组

  • 螺旋溜槽:1500mm,40-60台

  • 摇床:6-S,20-25台

  • 精矿浓缩机:NZ-15或NZ-18,1台

  • 尾矿浓缩机:NZ-20或NZ-24,1台

  • 精矿压滤机:XMZ300/1500或XMZ400/1600,1-2台(隔膜式)

  • 尾矿压滤机:XMZ600/2000,2-3台(厢式)

总图布置的核心原则是“利用地形高差,减少矿浆泵送”。厂址最好选在有5-10度自然坡度的地段,将设备按工艺顺序从高到低布置。一般顺序(从高到低):原矿受料斗→圆筒洗矿机→直线振动筛→高频细筛/旋流器组→螺旋溜槽→摇床→浓缩机→压滤机。利用高差让矿浆自流,可以节省大量渣浆泵和电耗。

各工段之间的高差设计参考:洗矿机出料口至振动筛给料口高差不小于1.5米;振动筛至旋流器给料泵池高差不小于1米;旋流器组至螺旋溜槽分配器高差不小于3米;螺旋溜槽至摇床给料池高差不小于1米;摇床至浓缩机高差不小于2米。矿浆管道设计要避免急弯和变径,管道坡度不小于3%-5%。所有管道要有冲洗水管接口。

金句:大型红土铬矿选矿厂工艺设计好不好,看矿浆能不能“流着走”就知道。泵越少的选厂,越靠谱。

自动化和尾矿处理不能省

大型选厂必须配自动化控制系统,否则根本管不过来。PLC控制系统覆盖全厂设备:给料机变频调速、洗矿机电流监测、筛分机振幅监测、旋流器给料压力调节、浓缩机底流浓度控制、压滤机自动循环。中控室操作员可以在大屏幕上看到每台设备的运行状态、电流、料位、流量,远程启停设备。

粗选段的螺旋溜槽和摇床目前还做不到完全自动化。截取器位置、坡度调整仍需要人工根据现场分带情况调整。大型选厂每班需要3-5名现场操作工,加上中控室1-2人。

尾矿处理必须纳入主流程。尾矿量占原矿的80%-85%,日排尾矿800-850吨(干基)。尾矿浆经浓缩机浓缩至浓度40%-50%,再用厢式压滤机压滤至含水率22%-25%,形成可干堆的滤饼。干堆场选址原则:距选厂不超过3公里,有足够容积,地基稳定,下游无敏感目标。滤饼用皮带机或卡车运至堆场,分层碾压堆放。干堆场底部设防渗膜和渗滤液收集系统,渗滤液泵回选厂回用。

大型选厂的水循环利用率必须达到85%以上,最好90%。浓缩机溢流水、压滤机滤液、干堆场渗滤液全部收集到清水池,泵回洗矿和筛分工段重复使用。新鲜水补充量控制在0.3-0.5吨/吨原矿。

常见设计失误与避坑指南

问:洗矿能力不留余量会怎样? 原矿含泥量是有波动的。设计时按平均含泥量选型,到了雨季或者开采到高泥区,洗矿机处理能力不够,洗净率掉到70%以下,后面重选全废。正确做法是按峰值含泥量乘以1.2倍选型。

问:螺旋溜槽和摇床的比例怎么算? 按物料平衡计算。原矿品位2.5%,粗选后粗精矿产率约18%,摇床给矿量约18吨/时。摇床单台处理量0.8-1.2吨/时,需要15-22台。大型选厂通常配20-25台摇床,留有余量。

问:大型红土铬矿选矿厂工艺设计中最大的坑是什么? 最大的坑是不做磨矿解离试验。有些红土铬矿中的铬铁矿嵌布粒度极细,需要磨到-0.074mm才能解离。如果不做试验直接按常规重选设计,磨矿和重选都会出问题,回收率可能只有50%以下。设计前必须搞清楚嵌布粒度,必要时增加磨矿和细粒重选(如离心机)环节。

问:尾矿干堆在大型选厂可行吗? 可行。国内已有多座日处理1000吨以上的红土铬矿选厂采用全尾矿压滤干堆工艺。关键是压滤机要配够,滤布要选对,干堆场要有足够的库容和防渗措施。

投资与回报速算

日处理1000吨的大型选厂,设备投资约600-900万元,土建约200-400万元,安装及电气约150-250万元,总建设投资约1000-1500万元。运营成本吨原矿约55-75元(含采矿、加工、管理)。按原矿品位2.8%、精矿45%、回收率78%计算,吨原矿产值约85-95元,吨利润约15-25元。年处理30万吨原矿,年利润约450-750万元。投资回收期约2-3年。如果原矿品位提高到3.5%-4%,或者精矿售价达到2000元/吨以上,回收期可缩短至1.5年。



最后说几句

大型红土铬矿选矿厂工艺设计是一项系统工程,涉及选矿、机械、土建、电气、环保多个领域。成功的设计能让选厂在矿石性质波动时仍保持稳定运转,失败的设计则会让选厂陷入“天天调参数、月月换设备”的困境。如果你正在规划一个大型红土铬矿项目,建议先做两件事:一是送矿样到有资质的实验室做完整的可选性试验;二是找有大型红土铬矿选厂设计经验的设计团队合作。
